Mejoras de las unidades 1 y 2 del proyecto hidroeléctrico de Dashville

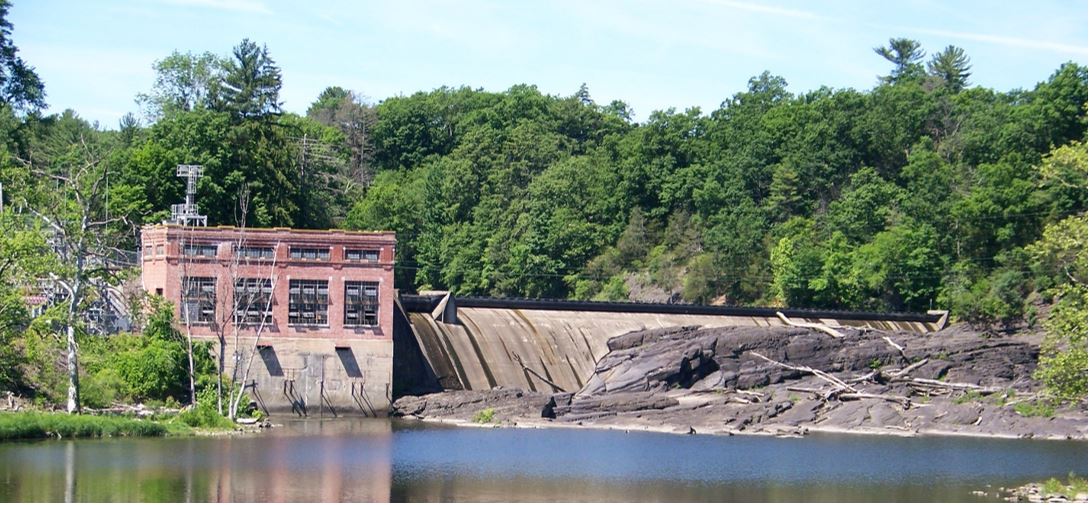

Cataratas de Dashville en el río Wallkill (septiembre de 2020)
Visión general
La estación hidroeléctrica de Dashville se encuentra en el río Wallkill, en el este del condado de Ulster, Nueva York. La instalación fue construida en 1920 y ha estado en pie en el río Wallkill durante más de un siglo. Central Hudson está trabajando para mejorar la infraestructura obsoleta de la instalación para continuar proporcionando energía limpia y renovable a sus clientes.

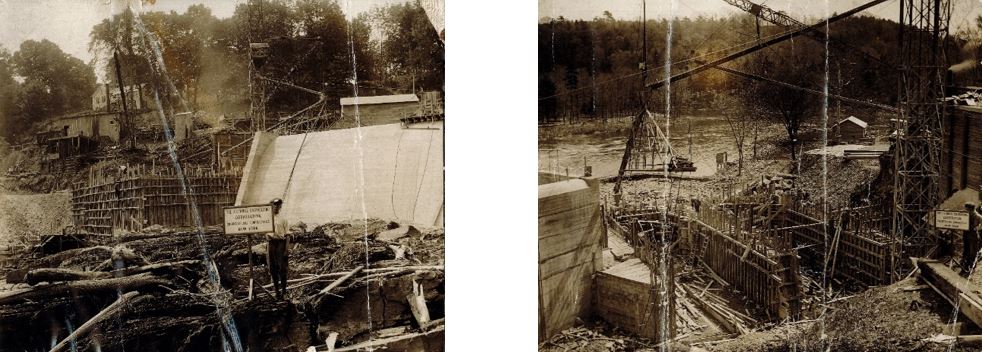

Construcción de la presa de Dashville (c. 1920)
Central Hudson está utilizando fondos a través de la Ley de Infraestructura Bipartidista (BIL) del presidente Biden, que invierte en el mantenimiento y la mejora de las instalaciones hidroeléctricas existentes para garantizar que los generadores continúen proporcionando electricidad limpia, al tiempo que mejora la seguridad de las presas y reduce los impactos ambientales. Puede encontrar información adicional aquí: https://www.energy.gov/gdo/hydro.
El proyecto implicará la modernización de los equipos y las capacidades de monitoreo en tiempo real. Las actividades incluirán la ingeniería y el suministro de dos nuevos corredores de turbinas hidráulicas, la rehabilitación y reacondicionamiento de los polos del rotor, el reemplazo del devanado del estator y el reemplazo del núcleo del estator junto con la limpieza, las pruebas y el recubrimiento de los bastidores. Al finalizar el proyecto, se espera que la generación de electricidad de la planta gane un nivel de eficiencia de hasta el 13,21%.
Ubicación y fuentes de agua

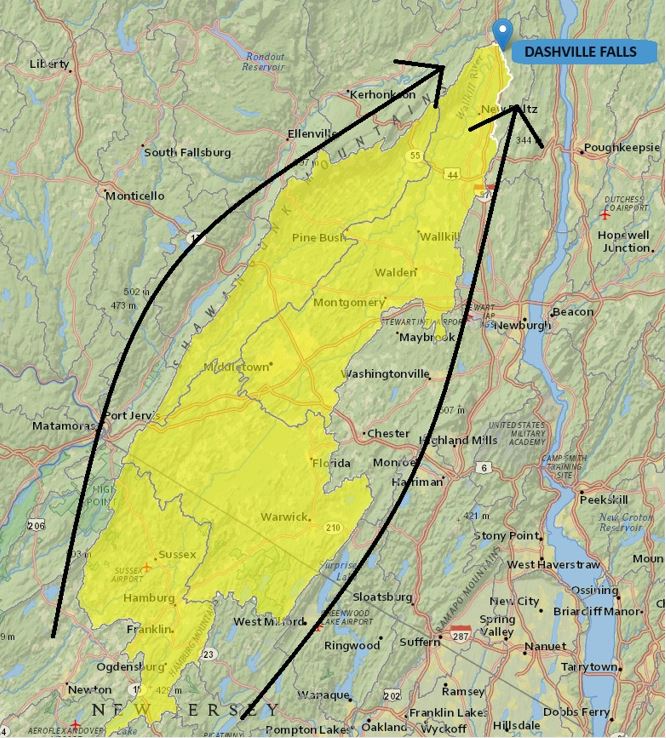

Cuenca de drenaje aguas arriba de las cataratas de Dashville. La escorrentía superficial dentro del área amarilla fluirá en la dirección de las flechas negras, y finalmente pasará a través de la estación hidroeléctrica de Dashville en el marcador azul. (Fuente: Servicio Geológico de los Estados Unidos)
Horario propuesto
Fase |
Actividades |
Período de tiempo |
Fase 1 |
Diseño y Adquisiciones |
Junio 2024-Julio 2025 |
Fase 2 |
Reemplazo de la unidad 1 |
Septiembre 2025-Octubre 2026 |
Fase 3 |
Reemplazo de la unidad 2 |
Septiembre 2026-Agosto 2027 |
Nota: El cronograma está sujeto a cambios y se actualizará a medida que avance el proyecto.
Preguntas y respuestas generales sobre la energía hidroeléctrica
R: A continuación encontrará enlaces a materiales donde puede obtener más información sobre el programa de fondos federales.
- Sección 243: Programa de Incentivos para el Mejoramiento de la Eficiencia Hidroeléctrica
- Financiamiento de Incentivos Hidroeléctricos en la Ley Bipartidista de Infraestructura
Contacto del proyecto
Correo electrónico: Hydroprojects@cenhud.com
